曾津平:柔肩擔責 不負芳華
來源:廣西桂冠大化水力發電總廠
作者:黃偉權
日期:2024-03-12


曾津平,桂冠電力公司系統唯一的女項目經理。她和她的伙伴們深耕廣西桂冠大化水力發電總廠新能源開發項目第一線,以勇于擔當詮釋著奮斗是最亮麗的底色,以實際行動體現著最有效的磨礪。她柔肩擔責、不負芳華,抒寫了“歷盡天華成此景,人間萬事出艱辛”的壯麗畫卷,獲得了集團公司2023年度基建安全生產先進個人和巾幗標兵。

2022年11月,大化總廠首個開發的新能源項目——平果市果化光伏電站開始進入“雙榮”升壓站設備安裝和長達13公里的“雙榮站-亮灣站”送出線路架設階段。正急需用人之際,該廠領導想到了經驗豐富、辦事雷厲風行的曾津平。

接到調令后,曾津平迅速轉戰到新能源開發領域,擔負起電氣設備安裝、調試大梁。在基建中,她發現主變低壓側避雷器設計漏項、事故照明漏敷設等12項設備隱患,并解決變壓器油閥滲油、互感器微水不合格等15項設備缺陷,優化消防、照明系統等5項設計方案。在發現互感器微水不合格時,她馬上聯系生產廠家,第一時間派項目部專業技術人員前往廠家蹲點監造,各項試驗合格后連夜裝車運往平果果化項目施工現場,同時加班安裝后又立刻聯系百色供電局專業人員到現場進行試驗驗收,為安全并網打下堅實基礎。

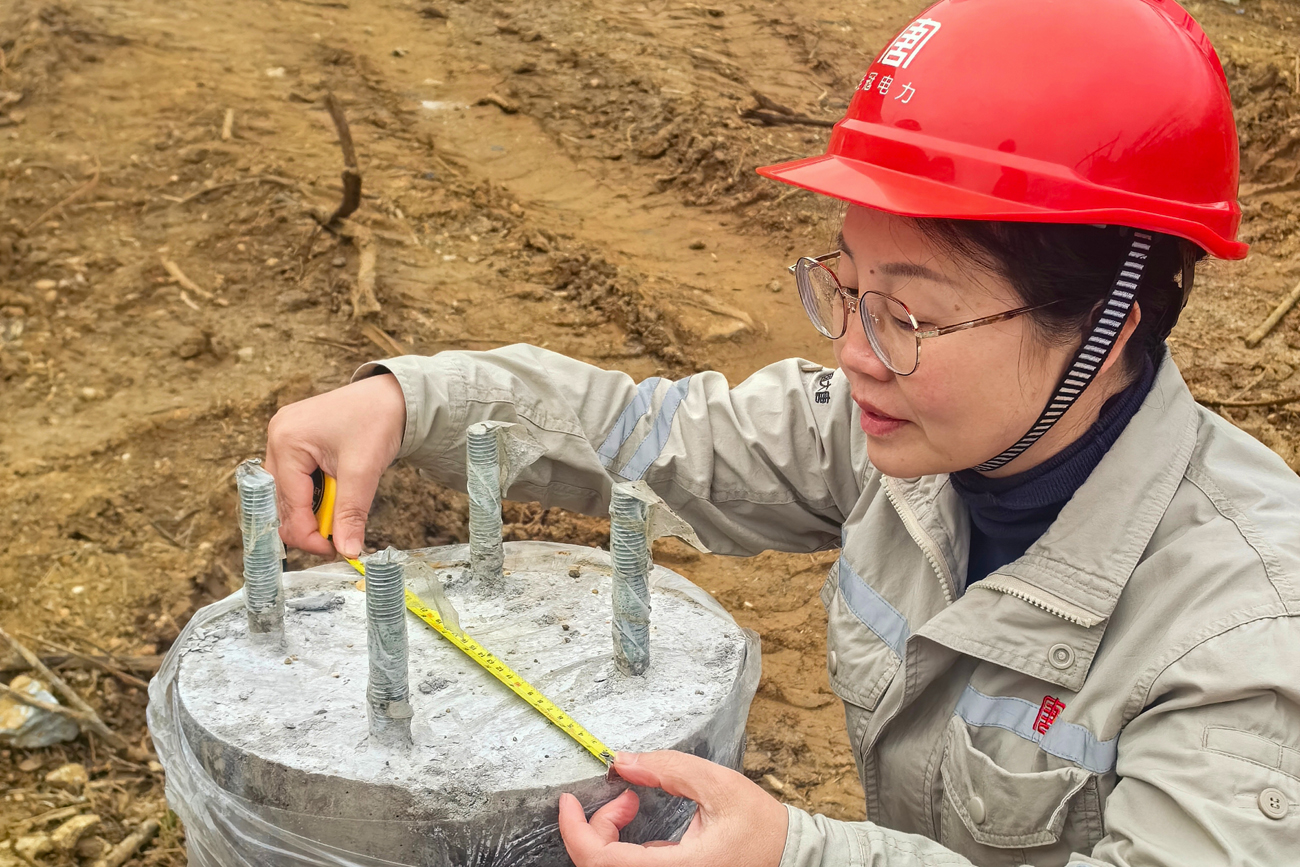

2023年4月,曾津平接任大化總廠平果果化項目經理一職。她從電氣一次班女班長到新能源項目部負責人,角色的轉變和更大的擔當,對于她來說無疑是一種挑戰,也是一種信任。她統籌處理設備安裝及施工過程出現的各種問題,巾幗不讓須眉,不卑不亢,哪有問題需解決她就出現在哪里。

上任伊始,她遇到的頭等難題就是“跨鐵協作”。當時送出線路22號塔位置不滿足鐵路部門要求,需要重新選址。曾津平為徹底解決這個卡脖子難題,她帶領設計、項目部及施工單位人員頂著烈日,手腳并用爬山找新址。那幾天,她走現場查圖紙、預判鐵塔架設的合理性、出解決方案,常常是星辰作伴,踏月而歸。選好地址后,她僅用一周時間就完成跨越南昆客運專線及南昆鐵路設計方案、技術咨詢報告,并通過不斷地溝通,以最快速度取得了批復文件。

在獲取批復文件過程中,曾津平己提前對接主管施工的新寧鐵項目公司,著手準備跨鐵施工相關資料。有時工作到凌晨3點,她趴在桌上就睡著了,早上6點又坐車出發到新寧鐵項目公司送審核方案。辦理涉鐵手續短短一個月期間,她在平果—南寧之間往返30多次,提交各相關資料共56份。?

跨鐵懸索封網、導地線展放及安裝、懸索拆網施工只能在鐵路局批復的早晨6點半開始作業,每天她都是凌晨5點準時趕到現場,對作業環境和施工設備再次全面檢查,對施工人員再次交代注意事項。施工時,她在現場把控全過程,抓住批復的每天僅有150分鐘的3個“天窗點”進行安全施工,創造跨鐵施工用時最短紀錄,為送電線路全線貫通贏得時間。

此外,在升壓站土地流轉掛網競拍過程中,她與平果潤民發展有限公司通過溝通協調節省費用40萬元,成功辦理土地使用證,有序有力地推動項目立穩根基。

在無數次“攻城拔寨、爬坡過坎”后,2023年6月21日,平果市果化光伏發電項目首投成功并網發電,實現該廠由單一水電向“水風光”一體化多能互補“零”的突破。
