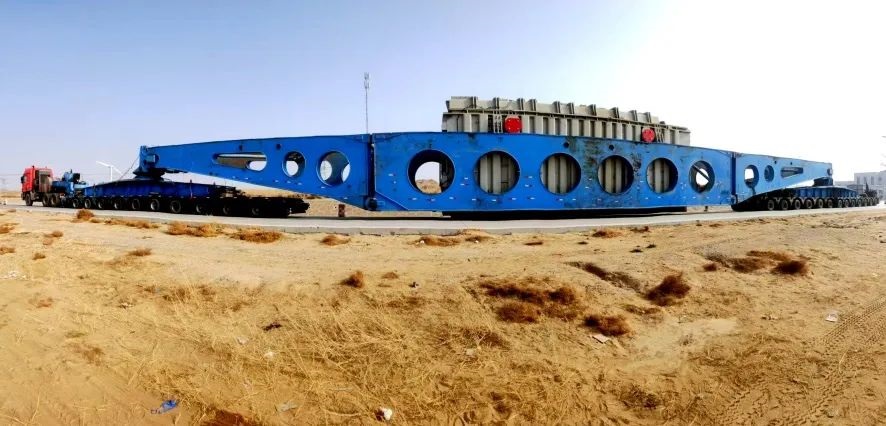

10月29日,陡河2×660MW煤電項目1號機組主變壓器順利運輸就位。主變壓器是項目單體最重設備,單臺重315.8噸,采用500噸橋式框架車和兩臺牽引車運輸進廠。整體運輸車輛長83米,車貨總重580噸,運輸?shù)綇S屬于難度極大的超限運輸任務。
“牽引車注意,你前方2公里處有駝峰路段,注意減速。”
“收到,我停車操作液壓系統(tǒng),車組升高20厘米,請押運車確認直坡角度?!?/p>
“直坡未大于5%,可以通過,我在駝峰路段慢行雙閃等你?!?/p>
為保障超限運輸任務順利完成,項目成立運輸組,設有專職押運員和質量監(jiān)督員,押運車全程跟蹤排障。在上路前,運輸組已經(jīng)多次比選、提前踏勘,確定了最佳運輸方案。
本次運輸過程手續(xù)辦理齊全,高速一路暢通抵達陡河熱電公司。該公司提前對線路上的限高、障礙、松軟地基等處理完畢,車輛順利通行。最終,主變壓器順利卸車就位,圓滿完成超限運輸任務,整體運輸過程僅耗時8天。
