“如果把管路全部預焊接起來,再到現場統一安裝會不會比較方便?”豐潤熱電公司維護部汽機班里正在熱火朝天地討論2號機組工業供汽減溫水管路改造方案,他們面臨的是只有4天,也就是96小時的工期。
“不行,70多米長的管路,運輸就是一大難題。”副班長曹鋒一邊低頭思索一邊說道。
“我們還是先把每根管路打磨好坡口,包括彎頭也要進行處理,再運到現場一起焊,但是一定要記得復測一下材質!”經過詳細地商討后,項目負責人李潤明最終確定了改造方案。
這樣能夠使現場工作便捷,而且可以保證運輸方便,但如何固定管路卻成了新的挑戰……
如果將管路放在原有管路空隙,雖然節省空間,但這是高溫高壓管路,要與其他管路保持一定的距離。
“欲速則不達,我們還是按部就班地在墻上生根加支撐吧?!币慌缘泥嵆考烟嶙h。

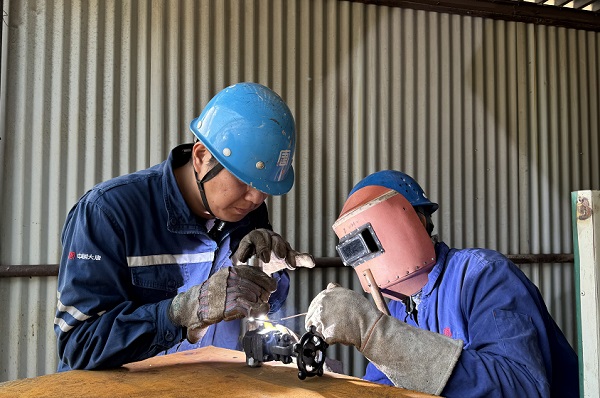

幾個人一拍即合,立即分頭行動,計算使用角鐵和槽鋼的尺寸,準備下料……
在大家齊心協力之下,僅用4天時間,2號機組工業供汽減溫水管路改造項目就實現高質量交付,不僅為工業供汽用戶的用汽安全提供了保障,還節約了減溫水泵的用電量,為高質量完成全年目標任務貢獻了力量。
